افزایش تولید در معدن همیشه به معنای خرید دامپتراک بیشتر، اضافهکردن شاول یا توسعه ناوگان نیست. در بسیاری از معادن، بخشی از ظرفیت موجود به دلیل صف، توقفهای غیرمولد، تخصیص نامناسب ماشینآلات، خرابی تجهیزات و تأخیر در تصمیمگیری استفاده نمیشود.
در چنین شرایطی، هوشمندسازی میتواند بدون افزایش مستقیم تعداد ماشینآلات، اتلافهای پنهان چرخه استخراج و حمل را شناسایی کند. سامانههای دیسپچینگ، مدیریت ناوگان، پایش وضعیت ماشینآلات، مدیریت سوخت و داشبوردهای تولید به مدیر معدن کمک میکنند وضعیت واقعی عملیات را در لحظه مشاهده کرده و تصمیمهای دقیقتری بگیرد.
بااینحال، افزایش بهرهوری نتیجه نصب چند سنسور یا ایجاد یک داشبورد نیست. فناوری زمانی ارزش ایجاد میکند که یک گلوگاه مشخص را هدف بگیرد، شاخصهای آن پیش از اجرا اندازهگیری شوند و دادههای تولیدشده به اقدام عملیاتی منجر شوند.
بهرهوری در معدن با چه شاخصهایی اندازهگیری میشود؟
عبارتهایی مانند افزایش تولید، افزایش راندمان و بهبود بهرهوری معمولاً بهجای یکدیگر استفاده میشوند؛ درحالیکه هرکدام مفهوم متفاوتی دارند.
ممکن است تناژ تولید معدن افزایش یابد، اما همزمان تعداد ماشینآلات یا ساعات کاری نیز بیشتر شده باشد. در این حالت نمیتوان نتیجه گرفت که بهرهوری ناوگان افزایش یافته است. برای ارزیابی اثر هوشمندسازی باید چند شاخص عملیاتی در کنار یکدیگر بررسی شوند.
تناژ به ازای ساعت
شاخص Tonnes per Hour نشان میدهد ناوگان یا یک بخش از عملیات در هر ساعت چه مقدار ماده جابهجا کرده است.
این شاخص میتواند برای موارد زیر محاسبه شود:
- کل ناوگان
- هر شاول یا لودر
- هر مسیر حمل
- هر شیفت
- هر پیمانکار
- هر نوع ماده معدنی
افزایش TPH ممکن است نتیجه کاهش صف، کوتاهشدن زمان سیکل، افزایش تعداد سفر یا کاهش توقف تجهیزات باشد.
Cycle Time و تعداد سفر
Cycle Time مدتزمان کامل یک چرخه حمل است؛ از زمانی که دامپتراک برای بارگیری آماده میشود تا زمانی که پس از تخلیه به نقطه بعدی بازمیگردد.
این چرخه معمولاً شامل مراحل زیر است:
- انتظار برای بارگیری
- قرارگیری در محل مناسب
- بارگیری
- حمل بار
- انتظار برای تخلیه
- تخلیه
- بازگشت خالی
کاهش زمان هر بخش میتواند تعداد سفرهای انجامشده در شیفت را افزایش دهد. اما کاهش Cycle Time نباید با افزایش سرعت غیرایمن یا حذف کنترلهای عملیاتی انجام شود.
Utilization و Availability
Availability نشان میدهد ماشین چه میزان از زمان برنامهریزیشده، از نظر فنی آماده کار بوده است.
Utilization مشخص میکند چه مقدار از زمان آمادهبهکاری، واقعاً برای فعالیت تولیدی استفاده شده است.
ممکن است یک دامپتراک آمادهبهکار باشد، اما به دلیل نبود مأموریت، صف، توقف شاول یا تخصیص نامناسب استفاده نشود. در این حالت Availability مناسب است، اما Utilization پایین باقی میماند.
Plan Compliance
شاخص Plan Compliance میزان انطباق عملکرد واقعی معدن با برنامه تولید را نشان میدهد.
این شاخص میتواند موارد زیر را بررسی کند:
- تناژ برنامهریزیشده در برابر تناژ واقعی
- نوع ماده استخراجشده
- مقصد صحیح بار
- تعداد سفر
- عملکرد هر جبهه کاری
- توزیع ناوگان میان تجهیزات بارگیری
هوشمندسازی زمانی ارزش دارد که فاصله بین Plan و Actual را مشخص کند و علت انحراف را نشان دهد.
Cost per Ton و Fuel per Ton
کاهش مصرف مطلق سوخت همیشه نشانه بهبود نیست. اگر همزمان تناژ تولید نیز کاهش یافته باشد، مصرف کمتر سوخت نتیجه مثبتی محسوب نمیشود.
به همین دلیل، بهتر است مصرف سوخت به ازای هر تن ماده جابهجاشده محاسبه شود:
Fuel per Ton = کل سوخت مصرفشده ÷ کل تناژ جابهجاشده
همین منطق برای هزینه عملیاتی نیز کاربرد دارد:
Cost per Ton = کل هزینه عملیات حمل ÷ کل تناژ جابهجاشده
این دو شاخص به مدیر معدن کمک میکنند اثر واقعی تغییرات عملیاتی را ارزیابی کند.
هوشمندسازی چگونه بهرهوری تولید را افزایش میدهد؟
هوشمندسازی از چند مسیر مختلف بر تولید اثر میگذارد. این مسیرها مستقل نیستند و معمولاً بر یکدیگر تأثیر میگذارند.
برای مثال، تخصیص بهتر دامپتراکها میتواند صف را کاهش دهد. کاهش صف نیز Cycle Time را کوتاه میکند و تعداد سفرهای هر شیفت را افزایش میدهد. در نتیجه، تناژ تولید بدون اضافهکردن ماشین جدید بیشتر میشود.
تخصیص بهینه دامپتراک به شاول
در دیسپچینگ دستی، تخصیص ماشینآلات معمولاً بر اساس تماس رادیویی، تجربه دیسپچر یا برنامه ثابت انجام میشود.
اما شرایط معدن در طول شیفت تغییر میکند:
- یک شاول متوقف میشود.
- مسیر حمل شلوغ میشود.
- سنگشکن از مدار خارج میشود.
- صف در یک نقطه افزایش مییابد.
- یک دامپتراک خراب میشود.
- مقصد بار تغییر میکند.
سامانه دیسپچینگ میتواند موقعیت، وضعیت ماشین، طول صف، ظرفیت تجهیزات بارگیری و برنامه تولید را بررسی کند و مأموریت مناسبتری برای هر دامپتراک پیشنهاد دهد.
هدف این تخصیص ایجاد تعادل میان تعداد دامپتراکها و ظرفیت شاولهاست.
اگر ماشینهای زیادی به یک شاول ارسال شوند، Queue Time افزایش پیدا میکند. اگر تعداد ماشینها کم باشد، شاول منتظر میماند و Shovel Hang Time بالا میرود.
کاهش Cycle Time
سامانه مدیریت ناوگان میتواند اجزای Cycle Time را بهصورت جداگانه ثبت کند. این موضوع کمک میکند علت طولانیشدن چرخه مشخص شود.
برای مثال، افزایش Cycle Time ممکن است به دلایل زیر باشد:
- صف در محل بارگیری
- بارگیری طولانی
- مسیر نامناسب
- توقف در طول مسیر
- صف در سنگشکن
- تأخیر در تخلیه
- بازگشت از مسیر غیرمجاز
- تغییر مقصد
بدون تفکیک این مراحل، مدیر فقط میداند چرخه طولانی شده است، اما علت دقیق را نمیبیند.
پس از شناسایی گلوگاه، میتوان اقدام مناسب انجام داد. این اقدام ممکن است تغییر تخصیص، اصلاح مسیر، هماهنگی با سنگشکن یا تغییر محل انتظار باشد.
کاهش Idle Time
Idle Time زمانی است که موتور ماشین روشن است، اما فعالیت تولیدی انجام نمیشود.
بخشی از Idle اجتنابناپذیر است؛ برای مثال توقف کوتاه برای رعایت ایمنی یا انتظار کنترلشده در صف. اما توقفهای طولانی و تکرارشونده میتوانند نشاندهنده ضعف در برنامهریزی باشند.
سامانههای ردیابی و مدیریت ناوگان میتوانند مشخص کنند:
- ماشین چه زمانی متوقف شده است.
- توقف در کدام محل رخ داده است.
- موتور روشن یا خاموش بوده است.
- توقف مربوط به صف، خرابی یا نبود مأموریت است.
- این الگو در کدام شیفت یا مسیر تکرار میشود.
کاهش Idle علاوه بر افزایش زمان مفید ماشین، مصرف سوخت و استهلاک موتور را نیز کاهش میدهد.
افزایش Availability تجهیزات
هوشمندسازی تعمیرات از طریق پایش ساعات کارکرد، وضعیت سرویس، خطاهای ECU و علائم خرابی انجام میشود.
اگر تعمیرات فقط پس از خرابی انجام شوند، ماشین ممکن است در زمان نامناسب از مدار خارج شود و برنامه تولید را مختل کند.
با استفاده از دادههای واقعی میتوان:
- سرویسها را بر اساس ساعت کارکرد برنامهریزی کرد.
- خرابیهای تکرارشونده را شناسایی کرد.
- زمان مناسب تعمیرات را انتخاب کرد.
- قطعات موردنیاز را پیش از توقف آماده کرد.
- تفاوت عملکرد ماشینهای مشابه را بررسی کرد.
افزایش Availability به معنای حذف کامل خرابی نیست؛ بلکه هدف کاهش توقفهای ناگهانی و افزایش قابلیت برنامهریزی تعمیرات است.
تطبیق عملیات با برنامه تولید
در بسیاری از معادن، گزارش تولید در پایان شیفت یا روز آماده میشود. این گزارش برای تحلیل گذشته مفید است، اما امکان اصلاح سریع عملیات را فراهم نمیکند.
داشبورد لحظهای میتواند انحراف از برنامه را در همان شیفت نشان دهد:
- تناژ کمتر از هدف
- ارسال ماده به مقصد اشتباه
- کاهش تعداد سفر
- توقف یک جبهه کاری
- استفاده نامتوازن از ناوگان
- افزایش صف در یک مسیر
این اطلاعات به مدیر عملیات اجازه میدهد پیش از پایان شیفت اقدام اصلاحی انجام دهد.
کاهش مصرف سوخت به ازای تن
مصرف سوخت ماشینآلات به عوامل مختلفی وابسته است:
- وزن بار
- شیب مسیر
- سرعت
- Idle
- کیفیت مسیر
- تعداد توقف
- وضعیت فنی ماشین
- رفتار اپراتور
یک سامانه هوشمند باید مصرف سوخت را در کنار شرایط عملیاتی بررسی کند. مشاهده عدد مصرف بهتنهایی علت اتلاف را مشخص نمیکند.
برای مثال، افزایش مصرف ممکن است نتیجه اضافهبار، مسیر طولانی، توقف زیاد یا خرابی فنی باشد. تطبیق داده سوخت با مأموریت، مسیر و تناژ میتواند علت محتمل را روشن کند.
افزایش ۱۴ درصدی راندمان دقیقاً به چه معناست؟
در برخی پروژههای هوشمندسازی، اعدادی مانند افزایش ۱۴ درصدی راندمان یا تولید گزارش میشوند. این اعداد فقط زمانی قابل ارزیابیاند که شاخص و روش محاسبه آنها مشخص باشد.
افزایش ۱۴ درصدی ممکن است به یکی از این موارد اشاره کند:
- افزایش تناژ تولید
- افزایش Tonnes per Hour
- افزایش تعداد سفر
- کاهش Cycle Time
- افزایش Utilization
- افزایش انطباق با برنامه
- کاهش هزینه به ازای تن
این نتایج معنای یکسانی ندارند.
برای مثال، افزایش ۱۴ درصدی تناژ ممکن است به دلیل افزایش ساعات کاری، اضافهشدن ماشینآلات یا تغییر جبهه کاری رخ داده باشد. در این حالت نمیتوان تمام تغییر را به سامانه هوشمند نسبت داد.
تعریف KPI مورد اندازهگیری
پیش از انتشار هر نتیجه باید مشخص شود:
- دقیقاً چه شاخصی اندازهگیری شده است؟
- واحد اندازهگیری چیست؟
- مقدار قبل و بعد چقدر بوده است؟
- نتیجه برای کل معدن است یا بخشی از عملیات؟
- آیا شرایط مقایسه مشابه بودهاند؟
عبارت «افزایش راندمان» بدون پاسخ به این سؤالات، اطلاعات کافی به مخاطب نمیدهد.
وضعیت پایه پروژه
Baseline وضعیت عملیات پیش از اجرای سیستم است.
برای تعیین وضعیت پایه، بهتر است داده چند شیفت یا چند هفته جمعآوری شود. استفاده از یک روز خاص ممکن است نتیجه را تحت تأثیر خرابی، شرایط جوی یا تغییر برنامه قرار دهد.
Baseline میتواند شامل این شاخصها باشد:
- میانگین Cycle Time
- Queue Time
- Idle Time
- تعداد سفر در شیفت
- Tonnes per Hour
- Utilization
- Availability
- Fuel per Ton
- Cost per Ton
Scope سامانه و ماشینآلات
نتیجه پروژه باید با Scope آن هماهنگ باشد.
اگر سامانه فقط روی بخشی از ناوگان نصب شده، نمیتوان نتیجه را به کل معدن نسبت داد. همچنین باید مشخص شود:
- چند دامپتراک در پروژه بودهاند؟
- چند شاول یا لودر بررسی شدهاند؟
- چند مسیر حمل پوشش داده شده است؟
- چه ماژولهایی فعال بودهاند؟
- آیا داده سوخت، وزن یا تعمیرات نیز استفاده شده است؟
بازه زمانی ارزیابی
نتیجه کوتاهمدت ممکن است تحت تأثیر آموزش، توجه بیشتر مدیران یا تغییر رفتار موقت اپراتورها باشد.
برای ارزیابی پایدار، داده باید در یک بازه مناسب جمعآوری شود و شرایط قبل و بعد تا حد امکان مشابه باشند.
عوامل مؤثر بر نتیجه
عوامل زیر میتوانند بر تولید اثر بگذارند:
- افزایش یا کاهش تعداد ماشینآلات
- تغییر مسیر حمل
- تغییر جبهه استخراج
- کیفیت جاده
- تغییر اپراتورها
- تغییر ساعت کاری
- وضعیت آبوهوا
- توقف سنگشکن
- تعمیرات اساسی
- تغییر برنامه تولید
به همین دلیل، افزایش ۱۴ درصدی در یک پروژه لزوماً برای همه معادن قابل تکرار نیست. نتیجه هر معدن به گلوگاه، وضعیت پایه و کیفیت اجرای پروژه وابسته است.

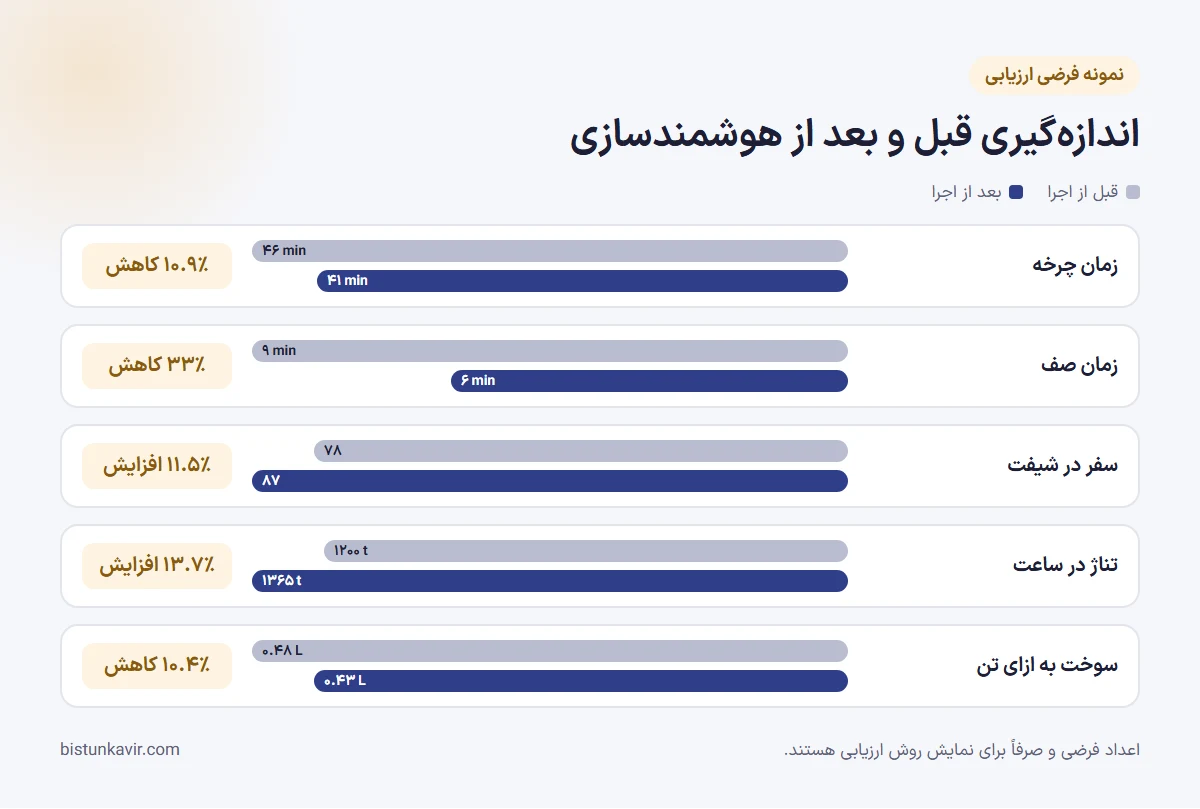

نمونه روش اندازهگیری قبل و بعد از هوشمندسازی
جدول زیر یک نمونه فرضی برای نمایش روش ارزیابی است و نتیجه یک پروژه واقعی محسوب نمیشود.
| KPI | قبل از اجرا | بعد از اجرا | تغییر |
|---|---|---|---|
| میانگین Cycle Time | ۴۶ دقیقه | ۴۱ دقیقه | ۱۰.۹٪ کاهش |
| Queue Time | ۹ دقیقه | ۶ دقیقه | ۳۳٪ کاهش |
| Idle Time | ۱۸٪ | ۱۴٪ | ۴ واحد درصد کاهش |
| تعداد سفر در شیفت | ۷۸ | ۸۷ | ۱۱.۵٪ افزایش |
| تناژ به ازای ساعت | ۱۲۰۰ تن | ۱۳۶۵ تن | ۱۳.۷٪ افزایش |
| Fuel per Ton | ۰.۴۸ لیتر | ۰.۴۳ لیتر | ۱۰.۴٪ کاهش |
در این مثال، افزایش بهرهوری فقط از یک عامل حاصل نشده است. کاهش صف، بهبود تخصیص، کاهش توقف و افزایش تعداد سفر در کنار یکدیگر باعث افزایش TPH شدهاند.
برای محاسبه دقیق باید بررسی شود که آیا تعداد ماشینها، ساعات کاری و ظرفیت تجهیزات در دو دوره ثابت بودهاند یا خیر.

چه عواملی نتیجه هوشمندسازی را محدود میکنند؟
همه پروژههای هوشمندسازی به نتیجه یکسان نمیرسند. کیفیت فناوری فقط یکی از عوامل موفقیت است.
کیفیت پایین داده
اگر GPS، سنسورها، ساعت دستگاهها یا ثبت وضعیت ماشینها دقیق نباشند، تحلیل نیز قابلاعتماد نخواهد بود.
مشکلات رایج عبارتاند از:
- داده ناقص
- قطع ارتباط
- سنسور کالیبرهنشده
- ثبت دستی اشتباه
- نامگذاری متفاوت تجهیزات
- تعریف نادرست وضعیتها
- اختلاف زمان میان دستگاهها
پیش از ساخت داشبورد باید کیفیت و مالکیت داده مشخص شود.
ضعف شبکه ارتباطی
در محیط معدن ممکن است بخشی از مسیر پوشش ارتباطی مناسبی نداشته باشد. اگر سامانه فقط در حالت آنلاین کار کند، داده چرخه ناقص میشود.
راهکار مناسب باید قابلیت ذخیره محلی و ارسال مجدد داده پس از بازیابی ارتباط را داشته باشد.
تنظیم نادرست KPIها
انتخاب KPI نامناسب میتواند رفتار اشتباه ایجاد کند.
برای مثال، تمرکز صرف بر تعداد سفر ممکن است اپراتور را به افزایش سرعت یا کاهش دقت بارگیری سوق دهد. KPIها باید میان تولید، ایمنی، هزینه و سلامت تجهیزات تعادل ایجاد کنند.
مقاومت اپراتورها
اگر کارکنان سامانه را فقط ابزار نظارت فردی بدانند، ممکن است همکاری لازم شکل نگیرد.
اپراتورها باید بدانند:
- چه دادهای جمعآوری میشود.
- هدف استفاده از داده چیست.
- هشدارها چگونه بررسی میشوند.
- شرایط مسیر و ماشین در ارزیابی لحاظ میشوند.
- بازخورد آنها چگونه در تنظیم سیستم استفاده میشود.
نبود مسئول اقدام
داشبورد بهتنهایی بهرهوری را افزایش نمیدهد.
برای هر هشدار یا انحراف باید مشخص باشد:
- چه کسی آن را بررسی میکند؟
- در چه زمانی باید واکنش نشان دهد؟
- چه اقدامی مجاز است؟
- نتیجه چگونه ثبت میشود؟
- چه زمانی موضوع به سطح بالاتر ارجاع داده میشود؟
بدون این فرآیند، سامانه فقط حجم بیشتری از داده تولید میکند.
تغییر همزمان ناوگان یا شرایط معدن
اگر همزمان با استقرار سامانه، مسیر اصلاح شود، ماشین جدید اضافه شود یا تجهیزات تعمیر اساسی شوند، جداکردن سهم هر عامل دشوار خواهد بود.
به همین دلیل، Methodology ارزیابی باید عوامل بیرونی را ثبت کند.
بازگشت سرمایه هوشمندسازی چگونه محاسبه میشود؟
بازگشت سرمایه به هزینه اجرای سیستم و منفعت اقتصادی حاصل از بهبود عملیات وابسته است.
هزینههای پروژه
هزینهها ممکن است شامل این موارد باشند:
- تجهیزات روی ماشینآلات
- GPS و تلهمتری
- نرمافزار
- سرور
- زیرساخت ارتباطی
- نصب
- یکپارچهسازی
- آموزش
- پشتیبانی
- نگهداری
منافع اقتصادی
منافع میتوانند از این مسیرها ایجاد شوند:
- افزایش تناژ با ناوگان فعلی
- کاهش Idle
- کاهش Fuel per Ton
- کاهش زمان انتظار
- افزایش Availability
- کاهش خرابی ناگهانی
- کاهش تأخیر گزارش
- کاهش سفر غیرضروری
- بهبود استفاده از تجهیزات
برای مثال، اگر کاهش Cycle Time باعث انجام چند سفر بیشتر در هر شیفت شود، ارزش تناژ اضافهشده باید محاسبه شود. همچنین باید هزینههای اجرای پروژه از منفعت حاصل کسر شوند.
دوره بازگشت سرمایه برای همه معادن یکسان نیست. اندازه ناوگان، قیمت سوخت، ارزش ماده معدنی، گلوگاه عملیات و Scope پروژه بر نتیجه اثر میگذارند.
هوشمندسازی معدن را از کدام گلوگاه شروع کنیم؟
پروژه نباید با انتخاب فناوری آغاز شود. ابتدا باید مشخص شود بیشترین اتلاف در کدام بخش عملیات رخ میدهد.
صف بالا در محل بارگیری یا تخلیه
راهکار مناسب:
- سامانه دیسپچینگ
- تحلیل Queue Time
- توازن ناوگان
- کنترل ظرفیت مقصد
Idle بالا
راهکار مناسب:
- ردیابی ناوگان
- تشخیص وضعیت ماشین
- تحلیل توقف
- طبقهبندی دلایل Idle
خرابی زیاد تجهیزات
راهکار مناسب:
- پایش وضعیت
- ثبت ساعات کار
- برنامهریزی سرویس
- تحلیل خطاهای تکرارشونده
مصرف بالای سوخت
راهکار مناسب:
- مدیریت سوخت
- تحلیل Fuel per Ton
- بررسی مسیر، Idle و بار
- تطبیق سوختگیری و مصرف
اختلاف تناژ
راهکار مناسب:
- Payload Monitoring
- باسکول هوشمند
- تطبیق سفر و وزن
- کنترل کمبار و اضافهبار
اختلاف برنامه و عملکرد واقعی
راهکار مناسب:
- داشبورد تولید
- ثبت Plan vs Actual
- گزارش لحظهای
- تحلیل علت انحراف
بهترین پروژه پایلوت معمولاً پروژهای است که مسئله اقتصادی مشخص، داده قابلدسترسی و نتیجه قابلاندازهگیری داشته باشد.
جمعبندی
هوشمندسازی زمانی بهرهوری معدن را افزایش میدهد که اتلافهای چرخه موجود را شناسایی و به اقدام عملیاتی تبدیل کند.
تخصیص بهتر دامپتراکها، کاهش Queue Time، کنترل Idle، کوتاهشدن Cycle Time، افزایش Availability و تطبیق بهتر عملیات با برنامه تولید میتوانند ظرفیت واقعی ناوگان را افزایش دهند.
اما درصد بهبود برای همه معادن یکسان نیست. عددهایی مانند افزایش ۱۴ درصدی راندمان فقط زمانی معتبر و قابلاستفادهاند که KPI، Baseline، Scope، بازه زمانی و عوامل بیرونی آنها مشخص باشند.
معیار موفقیت پروژه تعداد سنسورها، داشبوردها یا هشدارهای ایجادشده نیست. موفقیت زمانی اتفاق میافتد که Cost per Ton، Fuel per Ton، Utilization یا سایر KPIهای هدف بهصورت قابلاندازهگیری بهبود پیدا کنند.
برای شروع، بهتر است گلوگاه اصلی عملیات مشخص شود، وضعیت پایه ثبت گردد و یک پایلوت محدود با KPI روشن اجرا شود.
سوالات متداول
هوشمندسازی معدن چقدر تولید را افزایش میدهد؟
میزان افزایش تولید به گلوگاه عملیات، وضعیت پایه، اندازه ناوگان و Scope پروژه بستگی دارد. سامانه هوشمند زمانی میتواند تولید را افزایش دهد که عواملی مانند صف، Idle، تخصیص نامناسب یا خرابی تجهیزات ظرفیت موجود را محدود کرده باشند. هیچ درصد ثابتی برای تمام معادن قابل تضمین نیست.
آیا افزایش ۱۴ درصدی راندمان برای همه معادن قابل دستیابی است؟
خیر. افزایش ۱۴ درصدی میتواند نتیجه یک پروژه با شرایط مشخص باشد. برای ارزیابی قابلیت تکرار آن باید KPI، تعداد ماشینآلات، مسیر، بازه زمانی و تغییرات همزمان پروژه مشخص شوند. نتیجه یک معدن را نمیتوان بدون بررسی وضعیت پایه به معدن دیگری تعمیم داد.
مهمترین KPI بهرهوری ناوگان چیست؟
یک KPI واحد برای تمام معادن کافی نیست. Cycle Time، Queue Time، Utilization، Availability، Tonnes per Hour و Cost per Ton باید در کنار یکدیگر بررسی شوند. انتخاب KPI اصلی به گلوگاهی بستگی دارد که پروژه هوشمندسازی برای حل آن اجرا میشود.
نقش دیسپچینگ در افزایش تولید چیست؟
دیسپچینگ با توزیع متعادل دامپتراکها میان شاولها و مقاصد تخلیه، صف و زمان انتظار را کاهش میدهد. همچنین میتواند در صورت خرابی تجهیز یا افزایش صف، مأموریت ماشینها را تغییر دهد. نتیجه این اقدامات معمولاً در Cycle Time، تعداد سفر و Tonnes per Hour دیده میشود.
تفاوت Utilization و Availability چیست؟
Availability نشان میدهد ماشین از نظر فنی چه مقدار از زمان برنامهریزیشده آماده کار بوده است. Utilization مشخص میکند چه میزان از زمان آمادهبهکاری واقعاً برای فعالیت تولیدی استفاده شده است. یک ماشین میتواند آماده باشد، اما به دلیل صف یا نبود مأموریت استفاده نشود.
هوشمندسازی چگونه Cycle Time را کاهش میدهد؟
سامانه با ثبت زمان هر مرحله چرخه، محل ایجاد تأخیر را مشخص میکند. سپس از طریق تخصیص بهتر، کنترل مسیر، مدیریت صف یا تغییر مقصد میتوان زمانهای غیرضروری را کاهش داد. کاهش Cycle Time باید بدون افزایش ریسک ایمنی یا فشار غیرمجاز بر تجهیزات انجام شود.
بازگشت سرمایه هوشمندسازی چگونه محاسبه میشود؟
ابتدا هزینه سختافزار، نرمافزار، نصب، شبکه، آموزش و پشتیبانی محاسبه میشود. سپس ارزش اقتصادی افزایش تناژ، کاهش Idle، کاهش مصرف سوخت و کاهش خرابیها برآورد میگردد. دوره بازگشت سرمایه از مقایسه هزینه پروژه با منفعت خالص بهدست میآید.
برای اجرای پایلوت از کدام بخش معدن شروع کنیم؟
بهتر است بخشی انتخاب شود که گلوگاه آن مشخص، داده آن قابلدسترسی و نتیجه آن قابلاندازهگیری باشد. برای مثال، یک مسیر پرتردد با چند دامپتراک و یک شاول میتواند برای پایلوت دیسپچینگ مناسب باشد. KPIهای قبل و بعد نیز باید پیش از شروع تعیین شوند.
