تقدير ميزانية رقمنة المنجم وتكلفتها
المحتويات10

لا يمكن تحديد رقم ثابت وموحّد لـتكلفة المنجم الذكي. فتكلفة المشروع تعتمد على عدد الآليات، ومساحة المنجم، وطبيعة المشكلات التشغيلية، والتجهيزات المطلوبة، والبنية التحتية للاتصالات، ومستوى التقارير، ومدى ربط النظام بالأقسام الأخرى.

على سبيل المثال، لا يمكن مقارنة تكلفة تركيب نظام تتبع على عدد قليل من الآليات بتكلفة التنفيذ الكامل لنظام الإرسال (الديسباتشينغ) والتحكم في الوقود وتسجيل دورة النقل والربط بالميزان.

لذلك يجب أولاً تحديد مشكلة المنجم ونطاق المشروع قبل تقدير الميزانية. في هذا المقال نستعرض المكوّنات الرئيسية للتكلفة، والعوامل المحددة للسعر، والفرق بين التنفيذ التجريبي والتنفيذ الكامل، وطريقة إعداد الميزانية، ومؤشرات تقييم العائد على الاستثمار.

ما الذي تشمله تكلفة المنجم الذكي؟

التكلفة الحقيقية لرقمنة المنجم ليست مجرد ثمن بعض الأجهزة أو البرامج. فقد يشمل المشروع الكامل في الوقت نفسه تكاليف التجهيزات والبرمجيات والتركيب والاتصالات والتدريب والدعم والتكامل.

التجهيزات المركّبة على الآليات

يُخصَّص جزء من الميزانية للأجهزة التي تُركَّب على الشاحنات القلابة والحفارات (الشوفلات) واللوادر والآليات المساندة. ويُحدَّد نوعها بحسب البيانات التي يحتاجها المنجم.

يمكن أن تشمل هذه التجهيزات:

  • أجهزة تتبع موقع الآليات
  • حساسات الحالة والأداء
  • شاشات أو لوحات داخل المقصورة
  • أجهزة قياس مستوى الوقود واستهلاكه
  • أدوات تسجيل التحميل والتفريغ
  • أجهزة جمع البيانات ونقلها

إذا كان الهدف مجرد مشاهدة موقع الآليات، فالتجهيزات المطلوبة محدودة. أما إذا أراد المنجم تسجيل زمن التحميل والتوقف والانتظار والتفريغ واستهلاك الوقود، فيجب تركيب تجهيزات أكثر على الأسطول.

في المشاريع التي يتركز فيها الاهتمام على موقع الأسطول، يمكن أن يكون نظام تتبع آليات التعدين نقطة بداية مناسبة.

البرمجيات ومنصة الإدارة

تتولى البرمجيات تحويل البيانات الخام إلى معلومات قابلة للاستخدام. ويختلف سعر برنامج إدارة المنجم بحسب الإمكانات وعدد المستخدمين وعدد الآليات ومستوى التقارير.

قد يوفّر النظام الإمكانات التالية:

  • عرض حالة الأسطول
  • تسجيل دورة التحميل والنقل
  • حساب زمن التوقف والانتظار
  • تقارير أداء الوردية
  • تحليل أداء الآليات
  • تسجيل التنبيهات التشغيلية
  • لوحات معلومات إدارية
  • تخصيص الآليات للمسارات وجبهات العمل

كلما اتسعت التحليلات والتقارير وإمكانات النظام، ارتفعت تكلفة التنفيذ والدعم.

التركيب والتشغيل والضبط

بعد شراء التجهيزات يجب تركيبها واختبارها على الآليات بشكل صحيح. وإلى جانب التركيب المادي، يجب تعريف المعلومات التشغيلية للمنجم في النظام.

قد تشمل هذه المرحلة:

  • تعريف الآليات ومواصفاتها
  • تسجيل السائقين والمستخدمين
  • تعريف الحفر وجبهات العمل
  • تحديد مسارات التحميل والتفريغ
  • تعريف النطاقات الجغرافية
  • ضبط التنبيهات
  • اختبار اتصال الأجهزة بالبرنامج
  • التحقق من جودة البيانات ودقتها

إذا كان في المنجم مسارات متعددة أو عدة جبهات عمل أو آليات من طرازات مختلفة، فسيحتاج التشغيل إلى وقت وضبط أكبر.

البنية التحتية للاتصالات في المنجم

يحتاج النظام الذكي إلى شبكة اتصال لنقل البيانات، وتُعدّ حالة التغطية من أهم عوامل تقدير تكلفة رقمنة المنجم.

بحسب ظروف الموقع، قد تُستخدم شرائح الاتصال أو الإنترنت اللاسلكي أو الشبكة الراديوية أو الهوائيات المحلية أو مزيج منها. كما تحتاج بعض المناجم إلى خادم داخلي أو أجهزة لتخزين البيانات.

إذا كانت جميع مسارات المنجم مغطاة جيداً، فستكون تكلفة هذا الجزء أقل. أما في المناجم الواسعة أو المناطق ضعيفة التغطية، فقد يستحوذ إنشاء بنية نقل البيانات على حصة كبيرة من الميزانية.

التدريب والدعم والصيانة

حتى أدق الأنظمة لا يحقق النتيجة المرجوة دون استخدام صحيح من الفريق التشغيلي، لذا يجب احتساب تدريب المستخدمين في الميزانية منذ البداية.

قد تحتاج فئات مختلفة إلى التدريب:

  • السائقون والمشغّلون
  • مديرو الورديات
  • خبراء الإرسال (الديسباتشينغ)
  • مديرو الأسطول
  • خبراء تقنية المعلومات
  • مديرو العمليات والتخطيط

كما يجب تحديد تكلفة الدعم الفني وإصلاح أعطال الأجهزة وتحديث البرمجيات وصيانة النظام. فانخفاض التكلفة الأولية دون دعم مناسب قد يؤدي لاحقاً إلى توقف النظام وارتفاع التكاليف الخفية.

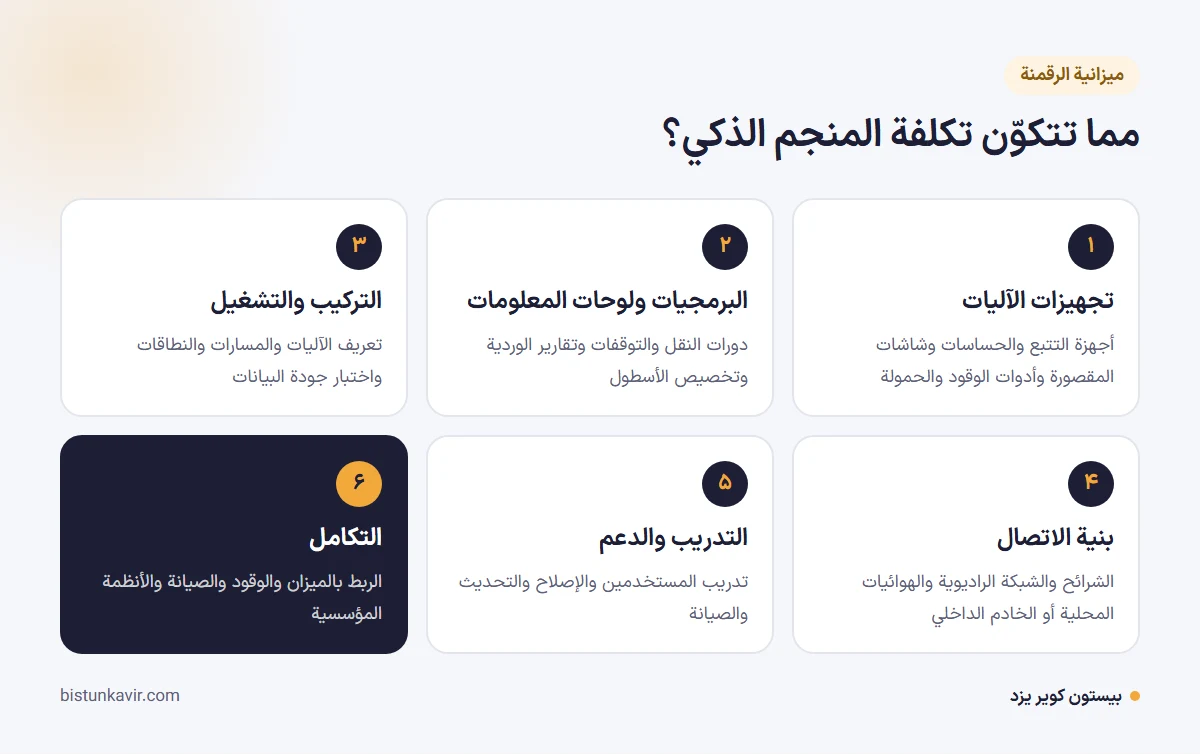

مما تتكوّن تكلفة المنجم الذكي؟
مما تتكوّن تكلفة المنجم الذكي؟

ما العوامل التي تحدد سعر رقمنة المنجم؟

يجب احتساب ميزانية رقمنة المنجم بناءً على الظروف الفعلية للعمليات. وأهم العوامل المحددة للسعر هي:

عدد الآليات ونوعها

كلما زاد عدد الشاحنات القلابة والحفارات واللوادر والآليات المساندة، زاد عدد الأجهزة والتركيبات والاتصالات المطلوبة.

ونوع الآلية مهم أيضاً؛ فالتجهيزات المناسبة لشاحنة قلابة ثقيلة قد تختلف عن تجهيزات مركبة الخدمة.

المساحة الجغرافية للمنجم

في منجم صغير بمسار نقل واحد يكون نقل البيانات أبسط. أما المنجم الواسع ذو الحفر وجبهات العمل ومسارات التفريغ المتعددة فقد يحتاج إلى هوائيات أو نقاط اتصال أو تجهيزات إضافية.

عدد المسارات وجبهات العمل

كلما ازدادت العمليات تعقيداً، ازداد تعقيد تعريف سيناريوهات النقل وتخصيص الآليات وإعداد التقارير، وهو ما يؤثر في زمن تصميم النظام وتشغيله.

جودة التغطية الاتصالية

إذا لم يتوفر الإنترنت أو الشبكة الراديوية في جميع المسارات، فيجب رصد ميزانية مستقلة لإنشاء البنية الاتصالية أو تقويتها.

نوع البيانات المطلوبة

تسجيل الموقع وحده يختلف في تكلفته عن تسجيل الموقع ودورة النقل وزمن التوقف واستهلاك الوقود ووزن الحمولة وحالة السائق معاً.

قبل اختيار التجهيزات يجب تحديد البيانات التي ستُستخدم فعلاً في قرارات المنجم.

مستوى دقة التجهيزات

في بعض العمليات يكفي الموقع التقريبي للآلية، بينما تحتاج مشاريع أخرى إلى دقة أعلى لاكتشاف موقع التحميل أو التفريغ أو الدخول إلى نطاق محدد. والتجهيزات الأدق أعلى تكلفة عادةً.

التقارير اللحظية

إذا كان المديرون يحتاجون فقط إلى تقرير نهاية الوردية، فسيكون المشروع أبسط. أما العرض اللحظي للتنبيهات والتوقفات وتخصيص الأسطول فيتطلب بنية اتصال ومعالجة أكبر.

عدد مستخدمي النظام

قد يؤثر عدد المديرين والمشغّلين والخبراء ومستخدمي لوحات المعلومات في نوع الترخيص ومستويات الصلاحية وتكلفة التدريب.

الربط بالأنظمة الأخرى

ربط نظام إدارة الأسطول بالميزان أو الوقود أو الصيانة أو تخطيط الإنتاج أو النظام المؤسسي أو البرنامج المالي يحتاج إلى تصميم وتكامل.

على سبيل المثال، ربط بيانات الأسطول بـنظام الوزن والتحكم في التحميل يتيح مقارنة عدد الدورات والوزن المنقول وأداء الآليات.

تخصيص البرمجيات

قد تكفي التقارير القياسية لمنجم ما، بينما يحتاج منجم آخر إلى لوحة معلومات أو مؤشر أو إجراء خاص. وتطوير الإمكانات المخصصة يؤثر في التكلفة وزمن التنفيذ.

مستوى الدعم

الدعم عن بُعد، وحضور الخبير في المنجم، وتوفير أجهزة بديلة، وزمن الاستجابة، كلها مستويات خدمة مختلفة يجب تحديدها في العرض الفني والمالي.

التنفيذ التجريبي أو الكامل

تنفيذ المشروع على عدد محدود من الآليات يخفض التكلفة الأولية، أما التنفيذ الكامل منذ البداية فيحتاج إلى تجهيزات وتدريب وتنسيق أوسع.

كيف يُحسب سعر نظام الإرسال في المنجم؟

سعر نظام الإرسال (الديسباتشينغ) ليس مجرد تكلفة شراء برنامج؛ إذ يجب أن يستقبل النظام بيانات الأسطول، ويتعرّف على دورة النقل، ويحلل الوضع التشغيلي، ويقدّم للمديرين معلومات قابلة للاستخدام.

تؤثر العوامل التالية في سعره:

  • عدد الآليات المتصلة
  • نوع عمليات التحميل والنقل
  • عدد المسارات ونقاط التفريغ
  • الحاجة إلى التخصيص الذكي للأسطول
  • تسجيل زمن التحميل والنقل والتفريغ
  • قياس زمن التوقف والانتظار
  • تقرير أداء كل وردية
  • التجهيزات داخل المقصورة
  • لوحات المعلومات الإدارية
  • الربط بالأنظمة الأخرى
  • تكلفة التركيب والتدريب والدعم

يعرض نظام التتبع البسيط عادةً موقع الآلية ومسار حركتها وتوقفها. أما نظام الإرسال في المنجم فيجب أن يساعد مدير العمليات على معرفة المرحلة التي تمر بها كل آلية في الدورة، وأين تتشكل الطوابير، وكيف يجب تخصيص الأسطول.

لذلك فإن عرض بعض النقاط على الخريطة لا يعني وحده إرسالاً ذكياً؛ فالفرق الحقيقي يكمن في مستوى تحليل البيانات ودعم القرار التشغيلي.

ما الفرق في التكلفة بين التنفيذ التجريبي والتنفيذ الكامل؟

في التنفيذ التجريبي يُطبَّق النظام أولاً على جزء محدود من العمليات، كأن يبدأ المشروع بعدد من الشاحنات القلابة وحفار واحد ومسار نقل واحد أو وردية واحدة.

الهدف من هذه المرحلة التحقق من:

  • جودة البيانات المسجلة
  • استقرار الاتصالات
  • توافق التجهيزات مع الآليات
  • مدى استخدام المستخدمين للنظام
  • فائدة التقارير في اتخاذ القرار
  • المشكلات المحتملة في التركيب والتشغيل

يقلل التنفيذ التجريبي من مخاطر القرار ويتيح للمنجم اكتشاف المشكلات قبل توسيع المشروع.

ومع ذلك، لا يمكن دائماً تعميم نتائج التنفيذ المحدود على المنجم كله، فقد يزداد في التنفيذ الكامل تنوع المسارات وعدد المستخدمين وحجم البيانات. لذا يجب تصميم المشروع التجريبي بحيث يغطي جزءاً مهماً من الظروف الفعلية للعمليات.

كيف نقدّر ميزانية رقمنة المنجم؟

لتقدير تكلفة المنجم الذكي، يُفضَّل اتباع الخطوات التالية:

1. حدّد المشكلة الرئيسية للمنجم

عبارة «نريد جعل المنجم ذكياً» لا تكفي لإعداد الميزانية؛ يجب أولاً تحديد المشكلة التي سيحلها المشروع.

على سبيل المثال:

  • خفض زمن انتظار الشاحنات القلابة
  • ضبط الاستهلاك غير الطبيعي للوقود
  • زيادة عدد دورات النقل
  • تقليل توقف الآليات
  • تحسين تخصيص الأسطول
  • إلغاء التقارير اليدوية

2. حدّد نطاق الآليات

حدّد الشاحنات القلابة والحفارات واللوادر أو الآليات المساندة التي ستدخل المشروع.

3. افحص البنية التحتية للاتصالات

يجب تقييم جودة التغطية في الحفر ومسارات النقل ومواقع التحميل ونقاط التفريغ.

4. عرّف البيانات والتقارير المطلوبة

اختر التقارير التي سيستخدمها المديرون فعلاً؛ فجمع البيانات دون استخدام محدد لا يفعل سوى رفع التكلفة.

5. حدّد التجهيزات اللازمة

بحسب البيانات المطلوبة يُحدَّد نوع جهاز التتبع والحساس والشاشة وتجهيزات الوقود أو أدوات تسجيل الحمولة.

6. افحص متطلبات التكامل

حدّد ما إذا كان يجب ربط النظام بالميزان أو الصيانة أو التخطيط أو المستودع أو نظام التحكم في وقود المنجم.

7. احسب تكلفة التدريب والدعم

يجب تحديد عدد المستخدمين ومستوى التدريب ونموذج الدعم المطلوب منذ البداية.

8. صمّم التنفيذ التجريبي

اختر جزءاً مناسباً من العمليات لتقييم التجهيزات والبيانات وطريقة استخدام المستخدمين.

9. قيّم النتيجة ووسّع المشروع

بعد مراجعة النتائج يمكن توسيع نطاق المشروع ليشمل آليات ومسارات وورديات أكثر.

هل لرقمنة المنجم جدوى اقتصادية؟

يجب تقييم الجدوى الاقتصادية للمشروع بناءً على مؤشرات قابلة للقياس، لا على وعود عامة.

من أهم المؤشرات:

  • تقليل زمن التوقف
  • تقليل زمن الانتظار في موقع التحميل
  • زيادة عدد دورات النقل
  • تقليل الاستهلاك غير الطبيعي للوقود
  • استخدام أفضل للآليات
  • تقليل أخطاء التقارير
  • تسريع اتخاذ القرار
  • تقليل التخصيص غير المناسب للأسطول

إذا جمع النظام البيانات فقط ولم يستخدمها مدير الوردية لتصحيح تخصيص الأسطول، فسيكون العائد على الاستثمار محدوداً.

تعتمد النتيجة الاقتصادية على جودة التنفيذ ودقة البيانات وتعاون السائقين والمشغّلين وتدريب المستخدمين والاستخدام المستمر للتقارير من قِبل المديرين؛ ولهذا لا يمكن إعلان مدة أو نسبة ثابتة لاسترداد رأس المال في جميع المناجم.

هل التكلفة الأقل هي الخيار الأفضل دائماً؟

أرخص عرض ليس بالضرورة الحل الأقل تكلفة على المدى الطويل. فالنظام الذي يسجل بيانات غير دقيقة أو لا يتوافق مع الآليات أو يفتقر إلى دعم مناسب قد يخلق تكاليف خفية.

عند مقارنة العروض، تحقّق من:

  • النطاق الدقيق للخدمات
  • نوع التجهيزات وعددها
  • تكلفة التركيب والتشغيل
  • تكلفة الدعم والصيانة
  • قابلية توسيع المشروع
  • إمكانية الربط بالأنظمة الأخرى
  • ملكية البيانات والوصول إليها
  • جودة تدريب المستخدمين
  • سجل تنفيذ المشاريع في بيئات التعدين

من الأفضل مقارنة العروض على أساس التكلفة الإجمالية للتنفيذ والتشغيل، لا على السعر الأولي للتجهيزات فقط.

ما المعلومات التي يجب تجهيزها قبل طلب عرض السعر؟

للحصول على تقدير أدق، جهّز المعلومات التالية:

  • عدد الآليات ونوعها
  • طراز الآليات وسنة صنعها
  • عدد الورديات
  • مسارات النقل الرئيسية
  • عدد الحفر وجبهات العمل
  • حالة الإنترنت والاتصالات
  • المشكلات الرئيسية في العمليات
  • التقارير المطلوبة
  • الأنظمة الحالية في المنجم
  • عدد المستخدمين
  • خطة تطوير المنجم

كلما كانت هذه المعلومات أدق، كان نطاق المشروع والميزانية المطلوبة أوضح.

الخلاصة: كم تحتاج رقمنة المنجم من ميزانية؟

لا يمكن تقديم رقم دقيق لـتكلفة المنجم الذكي دون دراسة ظروف المنجم. فعدد الآليات ونطاق العمليات وجودة الاتصالات والتجهيزات المطلوبة ونوع البرمجيات ومستوى التقارير والحاجة إلى التكامل كلها تؤثر مباشرة في الميزانية.

بدلاً من طلب سعر إجمالي، يجب أولاً تحديد المشكلة التشغيلية؛ فالمشروع المصمم للتحكم في الوقود يختلف في تكلفته وبنيته عن مشروع الإرسال الكامل أو وزن الحمولة أو مراقبة الأسطول كله.

لتقدير دقيق لتكلفة رقمنة المنجم، يجب أولاً دراسة عدد الآليات والبنية الاتصالية والمشكلات التشغيلية ومستوى التقارير المطلوب. ويمكن لخبراء حلول بيستون كوير لرقمنة المناجم بعد دراسة هذه المعلومات تحديد النطاق المناسب للمشروع ومكوّنات تكلفته.

الأسئلة الشائعة

كيف تُحسب تكلفة رقمنة منجم؟

تُحسب التكلفة بناءً على عدد الآليات ونوع التجهيزات وإمكانات البرنامج والبنية الاتصالية وتكلفة التركيب والتدريب والدعم والربط بالأنظمة الأخرى.

على ماذا يعتمد سعر نظام الإرسال في المنجم؟

عدد الآليات وتعقيد عمليات النقل وتسجيل الدورات وتجهيزات المقصورة ولوحات المعلومات وتخصيص الأسطول ومستوى التكامل هي العوامل الرئيسية المحددة للسعر.

هل يمكن بدء رقمنة المنجم بعدد قليل من الآليات؟

نعم. فالتنفيذ التجريبي على عدد محدود من الآليات أو مسار نقل واحد يمكن أن يقلل مخاطر المشروع، بشرط أن يمثّل نطاق التجربة الظروف الفعلية للعمليات.

ما الفرق بين تكلفة GPS للآليات وتكلفة الإرسال في المنجم؟

يسجل GPS عادةً موقع الآلية ومسار حركتها، أما الإرسال فيحلل إضافة إلى الموقع دورة النقل والتوقف والانتظار وأداء الوردية وتخصيص الأسطول؛ لذا يحتاج إلى تجهيزات وبرمجيات أوسع.

كم من الوقت يلزم لظهور النتيجة الاقتصادية للرقمنة؟

يعتمد ذلك على نوع المشكلة ونطاق المشروع وجودة البيانات ومدى استخدام الفريق التشغيلي للنظام. يجب أولاً تسجيل الوضع الأساسي، ثم مقارنة تغيّر المؤشرات على مدى عدة فترات تشغيلية.

منجمك قد يكون مشروعنا القادم

مستشارونا مستعدون للإجابة عن جميع أسئلتك في طريقك نحو منجم ذكي.

يزد، شارع مطهري، مدينة إقبال للعلوم والتكنولوجيا، مبنى الزهراء، مركز تطوير تقنيات التعدين الحديثة (دياكو) — الرمز البريدي 8917697993

طلب تقييم أولي للمنجم

ثلاث خطوات قصيرة؛ تستغرق أقل من دقيقة.

  1. 1معلومات الاتصال
  2. 2المنجم والاحتياج
  3. 3التفاصيل والإرسال

الخطوة 1 من 3 · معلومات الاتصال

نرد خلال أقل من 24 ساعة
